明挖基础又称为扩大基础,适用于浅层土较坚实,且水流冲刷不严重的浅水地区。其基础土质及地基承载力必须符合设计要求,并严禁扰动,基坑应尽量安排在少雨的季节施工。
一、明挖基础施工工艺流程

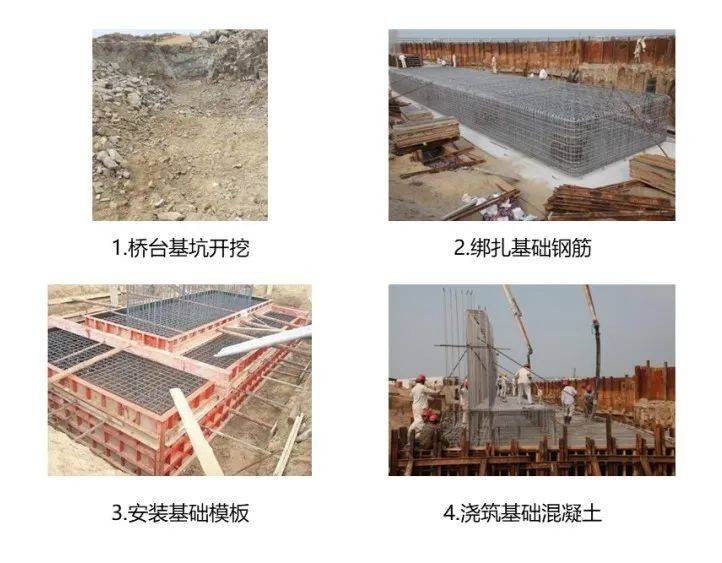

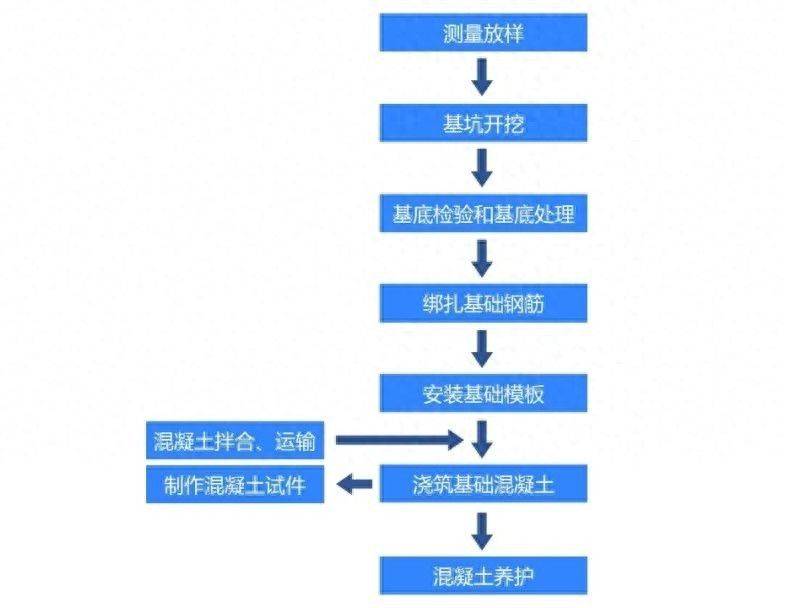

明挖基础施工工艺流程
二、明挖基础施工控制要点1. 工艺控制

明挖基础施工控制要点——工艺控制

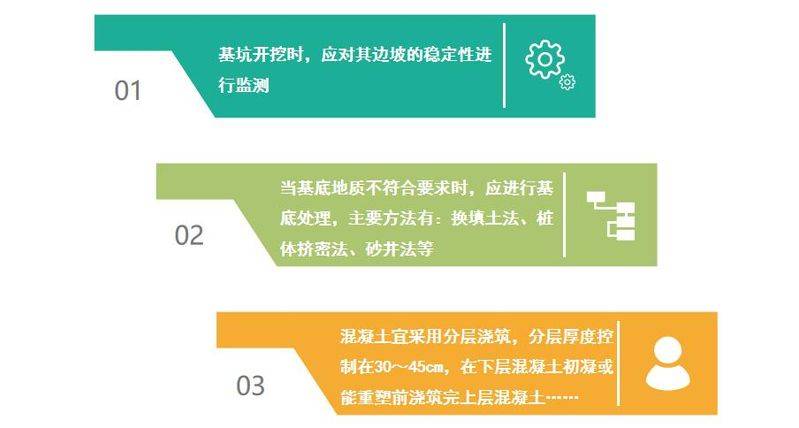

基坑开挖时,应对其边坡的稳定性进行监测。对特大型深基坑,除应按照先支护、后开挖的原则施工外,还需进行基坑周围沉降监测。
当基底地质不符合要求时,应进行基底处理,主要方法有:换填土法、桩体挤密法、砂井法、袋装砂井法、预压加固地基、强夯法、电渗法、振动水冲法、深层搅拌桩法、高压喷射注浆法、化学固化剂法等。
混凝土宜采用分层浇筑,分层厚度控制在30~45cm,在下层混凝土初凝或能重塑前浇筑完上层混凝土。混凝土下落高差大于2.0米时,设串筒或溜槽。振捣采用插入式振动器,振捣时严禁碰撞钢筋和模型。
2. 质量控制

明挖基础施工控制要点——质量控制
地下水位以下挖土,必须有针对性措施,如地质资料反映有细砂粉土、中粗砂层的工程项目,必须有截水、降水等有效防止流砂的措施。
基底检验,主要内容包括:检查基底平面位置、尺寸大小,基底标高;检查基底土质均匀性,地基稳定性及承载力等;检查基底处理和排水情况等。
3. 安全文明控制

明挖基础施工控制要点——安全文明控制

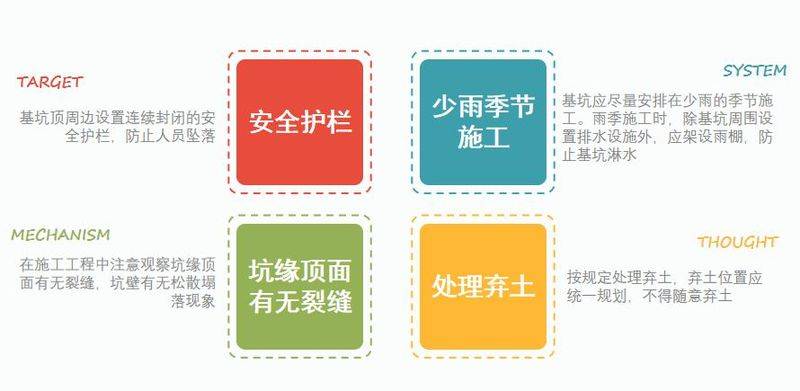

基坑顶周边设置连续封闭的安全护栏,防止人员坠落。
基坑应尽量安排在少雨的季节施工。雨季施工时,除基坑周围设置排水设施外,应架设雨棚,防止基坑淋水。
在施工工程中注意观察坑缘顶面有无裂缝,坑壁有无松散塌落现象。
按规定处理弃土,弃土位置应统一规划,不得随意弃土。
