  • 投资600万加油站建成即被责令拆除

       2026-07-22 网络整理佚名1240
    1111111
    核心提示:| 关键节点 | 法规要求 | 实际状态 | 责任主体 |。| 土地用途 | 土地管理法44条:建设占用农用地须农转用审批 | 一般农田,未调规 | 企业/自然资源局 |。

    ——一起合规性“蝴蝶效应”的复盘与警示

    一、事件回放

    华东某县民营老板周某以600万元总投资(含土建、设备、流动资金)建成一座二级加油站,占地3.2亩,设4机16枪,设计日销量20吨。竣工当日,县应急管理局、自然资源局联合下发《责令停止经营并限期拆除通知书》,理由:

    1. 未取得《危险化学品经营许可证》;

    2. 用地性质为“一般农田”,未调整为“商服(加油加气)用地”;

    3. 与西侧县道中心线距离仅18米,低于《公路安全保护条例》20米下限。

    10月,县政府启动强制拆除,周某损失约580万元。

    二、审批链“断档”溯源

    1. 立项阶段:

    周某凭2022年8月县商务局出具的《成品油零售经营网点规划确认函》即开工建设,误以为“规划确认”等同于“合法开工”。

    2. 土地阶段:

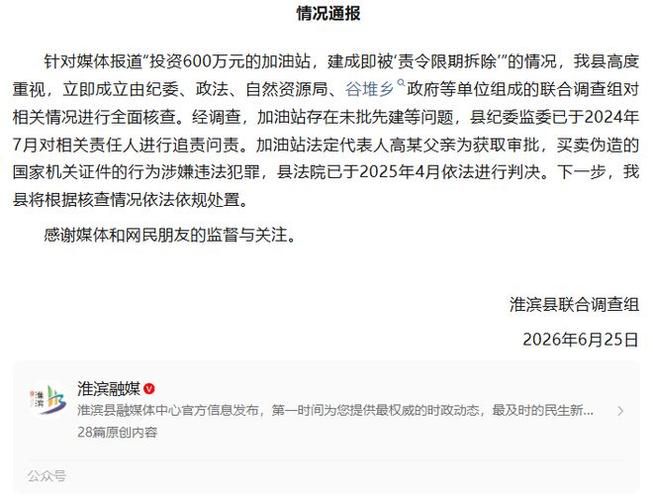

    加油站设备多少钱

    周某与村委会签订20年租赁协议,未办理农转用审批;自然资源局虽口头提醒“需调规”,未下发停工通知。

    3. 安全审查阶段:

    应急管理局要求先通过安全条件审查,再申领危化证;周某以“试营业”名义提前储油。

    4. 验收阶段:

    住建部门因土地性质不符,拒绝出具《竣工验收备案表》,导致危化证无法受理。

    三、法规对照

    | 关键节点 | 法规要求 | 实际状态 | 责任主体 |

    |——|——|——|——|

    | 土地用途 | 土地管理法44条:建设占用农用地须农转用审批 | 一般农田,未调规 | 企业/自然资源局 |

    | 公路退让 | 公路安全保护条例18条:县道不少于20米 | 实测18米 | 企业 |

    | 危化证 | 危化条例14条:取证前不得经营 | 无证储油 | 企业 |

    加油站设备多少钱

    | 规划确认 | 商务部成品油管理办法:仅证明网点符合总量控制,非开工许可 | 误作开工依据 | 企业 |

    四、深层症结

    1. “重审批、轻监管”的末端失灵

    商务、自然资源、应急多头管理,信息不互通。周某取得“规划确认”后,审批系统未自动触发后续土地、安全提示。

    2. 地方招商“口头承诺”风险

    县政府曾在招商推介会上将该地块标注为“预留商服”,但未完成控规调整,形成误导。

    3. 企业合规意识错位

    民营油站普遍“先建后批”,认为“补票”可行;2021年以来全国因土地或安全距离被拆加油站已超40座。

    五、风险防控建议

    1. 企业端

    • 建立“合规红绿灯”清单:土地性质、退让距离、危化证、环评、消防一票否决;

    加油站设备多少钱

    • 采用EPC+O模式,由总包单位承担前期手续包干,锁定责任;

    • 引入“合规保险”,目前已有保险公司试点“建设期行政拆除险”,保费约投资额0.3%。

    2. 政府端

    • 推行“多规合一”在线会办,对成品油网点规划确认后自动推送自然资源、应急、交通部门并联审查;

    • 建立“告知承诺+信用惩戒”机制,对虚假承诺企业列入成品油行业黑名单;

    • 设置6个月整改观察期,对非主观重大违法且可整改项目允许迁址或降类,避免“一拆了之”。

    3. 金融机构

    银行在放贷前须核查项目“一书两证”(用地预审与选址意见书、危化证安全条件审查意见书、环评批复),缺一项不得放款。

    六、启示

    600万元教训揭示:在“放管服”改革深水区,任何前置环节的侥幸都可能触发末端刚性执法。加油站作为危化品与交通基础设施双重属性项目,其合规路径必须“串联改并联、线下转线上、承诺变备案”。对企业而言,合规成本已从“可选项”变为“生存线”;对政府而言,监管前置与容错机制并举,才能避免“建成即拆除”的行政与资源双重浪费。
